Добрый день, коллеги. Меня зовут Михайлов Алексей Сергеевич, я — главный инженер компании "ТЕХРУС". За более чем 15 лет в дорожном хозяйстве, от инженера в ДЭП до работы в структуре РОСАВТОДОР, я видел многое. Но есть одна простая истина, которую до сих пор обходят стороной: температура асфальта — это не рекомендация, а критический параметр, определяющий, прослужит ли дорога годы или рассыпется после первой же зимы.
Нормы ГОСТ: допустимая температура укладки асфальтобетонной смеси
Чтобы не углубляться в демагогию, давайте сразу к фактам. Весь процесс, от завода до катка, — это гонка со временем и остыванием, выиграть которую помогают современные термос-бункеры для асфальта. Для большинства горячих асфальтобетонных смесей существуют четкие температурные "окна", прописанные в нормативах, и они — ваш главный ориентир.

Температурная карта укладки асфальта: потеря каждого градуса имеет значение.
Температура асфальтобетонной смеси: от выгрузки до уплотнения

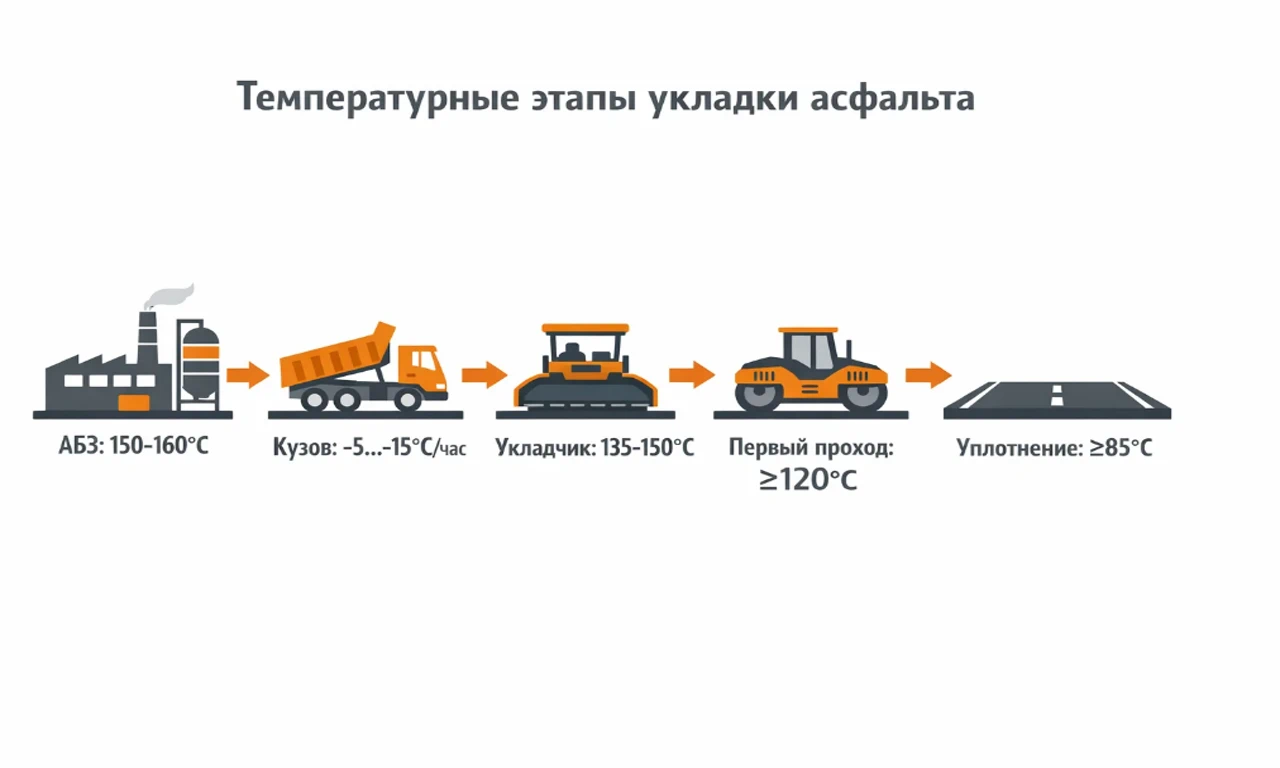

Вот ключевые цифры для стандартных горячих смесей. При доставке на объект температура не должна быть ниже 135-150°C. В процессе укладки, то есть сразу за асфальтоукладчиком, она не может опускаться ниже 120°C. А начало процесса уплотнения катками должно происходить при температуре не ниже 110-120°C, с окончанием всех проходов до того, как смесь остынет до 85-90°C.
Температура воздуха и основания: фундамент качества
Не менее важны и внешние условия, которые напрямую влияют на скорость остывания. Идеальные условия для укладки — температура воздуха от +10°C до +25°C. Критический минимум, при котором еще можно работать, это +5°C весной (когда дальше будет только теплее) и +10°C осенью (когда каждый час несет похолодание). Температура самого основания — будь то старый асфальт или щебень — также не должна быть ниже +5°C. Если основание холодное, оно мгновенно "украдет" драгоценное тепло у нижнего слоя асфальта, что сведет на нет все усилия по уплотнению. Качественная подготовка поверхности, например, с использованием такого состава, как дорожная грунтовка Gruntasphalt, помогает улучшить адгезию и подготовить основание, но она не отменяет температурных требований. Все эти нормы четко прописаны и их необходимо соблюдать, как указано в согласно ГОСТ.
Последствия нарушения температурного режима при асфальтировании
На объектах часто можно услышать фразу "да успеем". Но физику не обманешь. Каждая ошибка, связанная с температурой, имеет свою цену, и платит за нее в итоге заказчик, получая недолговечное покрытие.

Слева — результат работы по технологии. Справа — бракованное покрытие из-за укладки остывшей смеси.
Укладка остывшей смеси (<120°C): Гарантированные трещины и выбоины
Это самая распространенная и фатальная ошибка. Когда смесь остывает, битум, её главный связующий компонент, теряет свою пластичность и вязкость. Каток, даже самый тяжелый, уже не может "сдавить" каменный материал до нужной плотности. В результате мы получаем покрытие с высокой пористостью, которое, как губка, впитывает воду. Зимой эта вода замерзает, расширяется и разрывает асфальт изнутри. Последствия очевидны: недостаточная прочность, низкая водостойкость и, как итог, преждевременное появление колеи, трещин и выбоин уже через один-два сезона.
Перегрев смеси (>160-170°C): Скрытая угроза долговечности
Есть и обратная сторона медали — перегрев смеси на АБЗ. Некоторые производители пытаются таким образом "дать запас" по температуре на время долгой транспортировки. Однако это медвежья услуга. При избыточном нагреве происходит термическое старение битума: он окисляется, теряет эластичность и становится хрупким. На вид такое покрытие может выглядеть идеально сразу после укладки, но на самом деле оно уже "больное". Хрупкий битум не способен выдерживать температурные деформации, и первые трещины могут появиться уже при первых же серьезных заморозках.
Температурные требования для горячих, литых и холодных смесей
Нужно понимать, что разные задачи требуют разных материалов, и у каждого из них свой "характер" и свои температурные капризы.
| Тип смеси | Температура на заводе (°C) | Мин. температура укладки (°C) | Ключевые особенности |
| Горячий асфальтобетон (Тип Б, В) | 140-160 | 120 | Стандарт для большинства дорог |
| Щебеночно-мастичный (ЩМА) | 150-170 | 140 | Повышенная прочность, требует строгого контроля |
| Полимерно-модифицированный (ПМА) | 140-160 | 130 | Улучшенная эластичность, чувствителен к перегреву |
| Литой асфальт | 200-250 | 190 | Текучая консистенция, не требует уплотнения катками |
| Холодный асфальт (в мешках) | -10 до +30 | -10 | Для ямочного ремонта, другой принцип твердения |
Горячий асфальтобетон (HMA)
Стандартные смеси типа Б и В — это наша "рабочая лошадка". Для них действуют классические температурные режимы в районе 135-150°C. Щебеночно-мастичный асфальтобетон (ЩМА), который используется для верхних слоев на загруженных магистралях, требует более высоких температур (150-170°C) и очень строгого контроля.
Полимерно-модифицированный асфальт (ПМА/PMB)
Здесь в состав битума добавляют полимеры для повышения эластичности и устойчивости к колее. Такие смеси более капризны: их рабочие температуры (140-160°C) нужно выдерживать очень точно.
Литой асфальт: технология для мостов и паркингов
Это совершенно другой материал. Его рабочая температура — 200-250°C. При такой жаре он становится текучим, как густая смола, и укладывается без последующего уплотнения катками, формируя идеально ровную и водонепроницаемую поверхность. Это идеальное решение для мостов, паркингов и гидроизоляции, но и требует специальной техники для транспортировки и укладки, например, кохеров.
Холодный асфальт: решение для ямочного ремонта
Это готовая к применению смесь для локального ремонта, которую можно укладывать даже при минусовых температурах (до -10°C). Его принцип действия иной: твердение происходит за счет испарения растворителя, а не остывания. Это удобно для экстренных работ, но не является полноценной заменой горячей укладке.
Ключевые факторы быстрого остывания асфальтобетона на объекте
На объекте инженер должен мыслить как физик и логист. Ваша главная задача — минимизировать потери тепла на пути от завода до катка.
- Толщина слоя: Тонкие слои (менее 4 см) остывают практически мгновенно, особенно на холодном основании. Уплотнить их до нужной нормы практически невозможно.
- Погода: Сильный ветер — ваш главный враг, он "сдувает" температуру с поверхности смеси в разы быстрее. Отсутствие солнца и высокая влажность также ускоряют остывание.
- Температура основания: Как я уже говорил, холодное основание — это "радиатор", который вытягивает тепло из асфальта. Предварительный прогрев основания инфракрасными нагревателями — один из способов борьбы с этим.
- Логистика: Средняя потеря температуры при транспортировке в обычном самосвале — 10-15°C за час пути. Если с АБЗ до объекта ехать два часа, вы рискуете привезти уже практически нерабочий материал.
Правила контроля температуры и предотвращения брака покрытия
- Ошибка: Игнорирование температуры основания. → Решение: Всегда измеряйте её перед началом работ. Используйте пирометр. Если основание холодное, его нужно обязательно обработать, подгрунтовать битумной эмульсией, а в идеале — прогреть.
- Ошибка: Работа на грани допустимой t° воздуха. → Решение: Смотрите не на текущий термометр, а на прогноз. Не начинайте укладку при +5°C, если через час обещают похолодание или дождь.
- Ошибка: Задержки при транспортировке и выгрузке. → Решение: Планируйте логистику так, чтобы машины не простаивали. И здесь на первый план выходит специализированное оборудование, такое как термос-бункер для асфальта. Он позволяет сохранять рабочую температуру смеси до 8-10 часов, полностью решая проблему остывания в пути и давая возможность работать даже на удаленных объектах.
- Ошибка: Медленное или позднее уплотнение. → Решение: Катки должны следовать за укладчиком практически "след в след". Бригада должна работать как единый механизм, без простоев и перекуров.
- Ошибка: Отсутствие контроля. → Решение: Пирометр или контактный термометр должен быть у каждого прораба и инженера. Измерять температуру нужно на каждом этапе: при выгрузке, за укладчиком и во время уплотнения. Без цифр любой разговор о качестве — пустой звук.

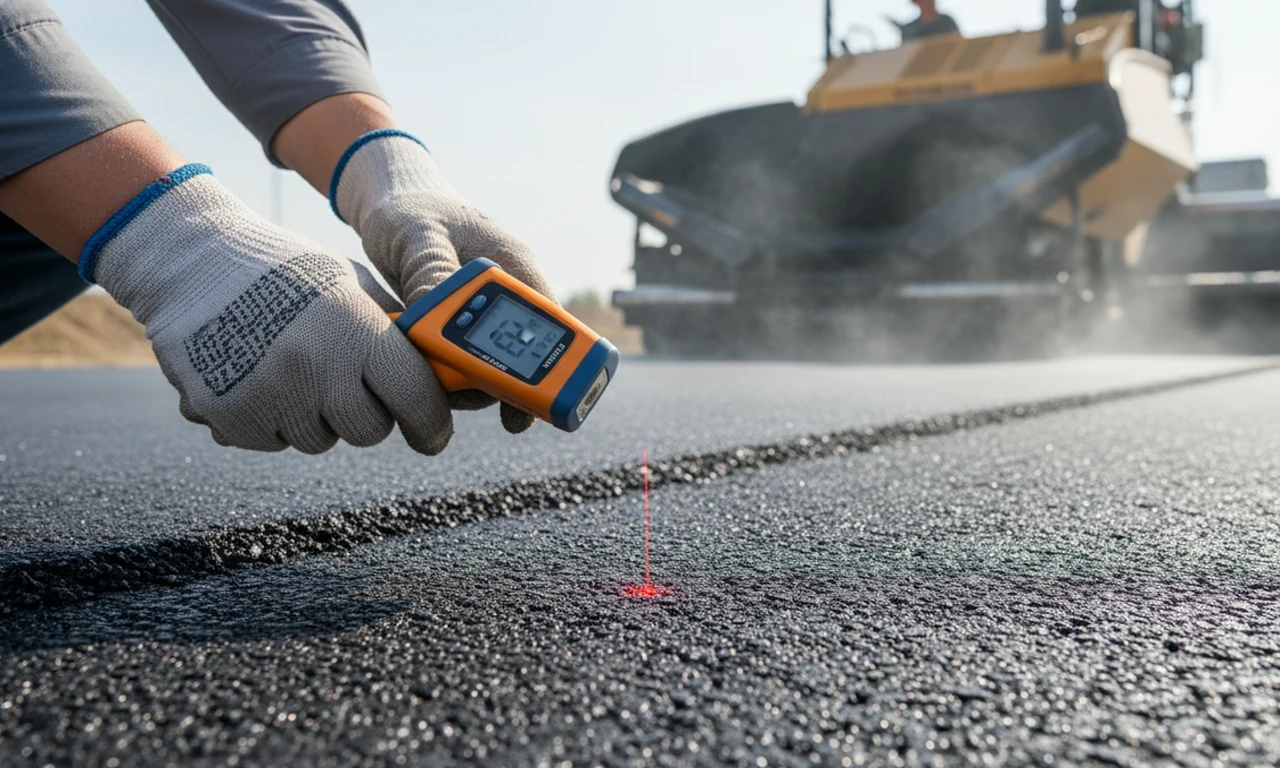

Операционный контроль температуры — обязательный этап качественной укладки асфальта.
"Самая частая ошибка, которую я вижу на объектах — это попытка 'успеть' уплотнить уже подостывший асфальт. Катки могут ездить по нему часами, но нужной плотности уже не достичь. Это деньги, выброшенные на ветер." — Михайлов Алексей Сергеевич, Главный инженер ООО "ТЕХРУС".
Часто задаваемые вопросы
Можно ли укладывать асфальт в дождь?
Категорически нет. Вода на основании или в смеси мгновенно снижает температуру, препятствует нормальной адгезии (сцеплению) и приводит к образованию пор. Укладка в дождь — это 100% гарантия брака. Единственное исключение — литой асфальт, но и там есть свои нюансы.
Какой термометр лучше использовать для контроля?
Для оперативного контроля идеально подходит бесконтактный инфракрасный термометр (пирометр). Он позволяет мгновенно измерять температуру поверхности. Для большей точности и измерения температуры внутри смеси используются щуповые электронные термометры, но это уже уровень лабораторного контроля.
На сколько градусов остывает асфальт за час в кузове самосвала?
В среднем, в обычном металлическом кузове потери составляют от 10°C до 20°C в час, в зависимости от погоды (ветер, температура воздуха) и начальной температуры смеси. Если кузов укрыт тентом, потери снижаются до 5-10°C в час. Использование специализированных термос-бункеров позволяет снизить эти потери до 1-2°C в час.
Что делать, если привезли холодную смесь с завода?
Ни в коем случае не принимать и не укладывать ее. Вы должны немедленно составить акт и отправить машину обратно на АБЗ. Попытка уложить остывшую смесь — это подписание приговора будущей дороге и прямая ответственность прораба и инженера технадзора.
Экономическая выгода от строгого температурного контроля смеси
В конце концов, соблюдение температурного режима — это не бюрократия и не усложнение процесса. Это самый эффективный, дешевый и надежный способ гарантировать, что асфальтобетонное покрытие будет служить долго, не требуя ежегодного ямочного ремонта. Это основа профессионального подхода и залог долговечности наших с вами дорог. Работайте в команде, контролируйте каждый этап, и результат не заставит себя ждать.
